Morska energetyka wiatrowa na Bałtyku przestała być planem na papierze. W 2026 roku w polskiej części morza stoją już pierwsze fundamenty i turbiny, a kolejne inwestycje wchodzą w najtrudniejszy etap budowy. Ja patrzę na ten temat przede wszystkim praktycznie: co realnie powstaje, jak to działa, gdzie są wąskie gardła i co z tego ma wybrzeże.
Najważniejsze fakty o offshore na Bałtyku
- Bałtyk ma silne, dość stabilne wiatry i płytkie dno, co ułatwia budowę dużych farm na stałych fundamentach.
- Polska planuje osiągnąć 5,9 GW mocy do 2030 r. i 18 GW do 2040 r., a pierwsze farmy mają zasilać odbiorców już w 2026 r.
- Najbliżej uruchomienia są Baltic Power, Baltica 2 oraz Bałtyk 2 i Bałtyk 3, które wchodzą w fazę intensywnej budowy.
- System wsparcia jest rozpisany na lata i ma stabilizować finansowanie projektów przez 25 lat.
- Porty, stocznie i lokalni podwykonawcy są równie ważni jak same turbiny, bo bez zaplecza logistycznego offshore nie działa.
- Dla osób planujących pobyt nad morzem kluczowe jest to, że część efektów widać bardziej w portach i gospodarce niż z plaży.
Dlaczego Bałtyk daje przewagę inwestorom
Największą przewagą Bałtyku jest połączenie silnego wiatru, płytkiego dna i rozbudowanej infrastruktury portowej. Dzięki temu większość polskich projektów opiera się na stałych fundamentach wbitych w dno, a nie na droższych konstrukcjach pływających. To ważne, bo na morzu każdy dodatkowy metr głębokości i każdy dzień pracy statku instalacyjnego od razu podnosi koszty.
- Płytkie wody pozwalają stosować prostsze i tańsze rozwiązania konstrukcyjne.
- Silne i względnie przewidywalne wiatry zwiększają produkcję energii w skali roku.
- Bliskość portów skraca logistykę i ułatwia serwis po uruchomieniu farmy.
- Duża polska wyłączna strefa ekonomiczna daje miejsce na projekty liczone w gigawatach, nie w pojedynczych turbinach.
W praktyce oznacza to, że Bałtyk jest dobrym akwenem dla dużych projektów przemysłowych, ale nie wybacza chaosu w logistyce. Żeby zobaczyć, jak to działa od środka, trzeba zejść od geografii do samej konstrukcji farmy.
Jak działa farma na morzu i z czego się składa
Na mapie widzimy zwykle tylko wiatraki, ale cała inwestycja to łańcuch elementów, które muszą zadziałać razem. Fundament przenosi obciążenia na dno, wieża trzyma wirnik, a morska stacja elektroenergetyczna zbiera energię z kilku turbin i podnosi napięcie przed przesłaniem prądu na ląd.
| Element | Rola | Na co uważać |
|---|---|---|

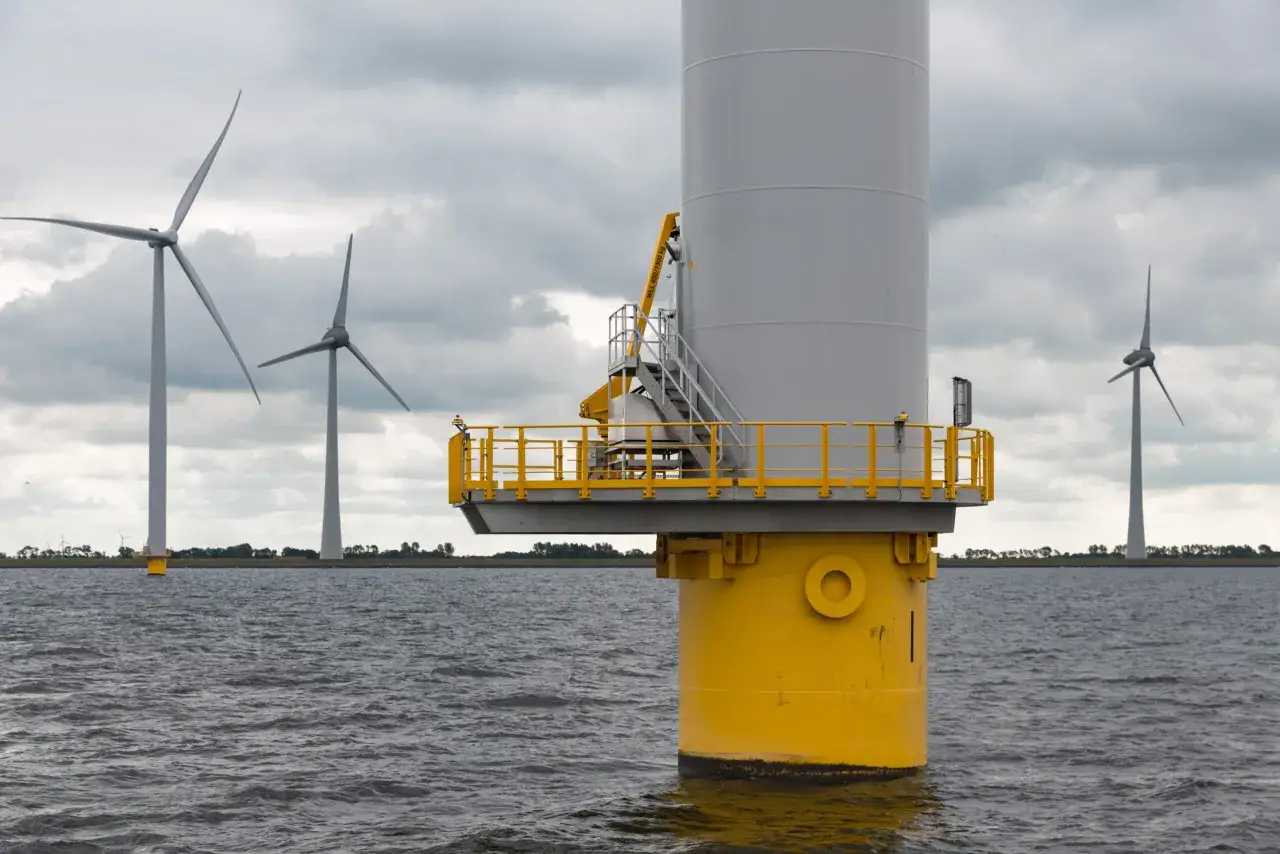

| Monopil i fundament | Stabilizuje całą turbinę i przenosi obciążenia na dno morza | Geologia dna, precyzja wbijania i warunki pogodowe |
| Transition piece | Łączy fundament z wieżą i pozwala ustawić konstrukcję idealnie pionowo | Dokładność montażu i ochrona przed korozją |
| Turbina | Przekształca energię wiatru w energię elektryczną | Logistyka montażu, dostępność dźwigów i serwis |
| Morska stacja elektroenergetyczna | Zbiera energię z turbin i przygotowuje ją do przesyłu na ląd | Ciężki montaż i późniejsza obsługa techniczna |
| Kabel eksportowy | Transportuje energię z morza do stacji lądowej | Trasa, bezpieczeństwo dna i przyłączenie do sieci |
| Baza O&M | Obsługuje serwis, naprawy i codzienny nadzór nad farmą | Dostępność portu, dojazdów i zaplecza technicznego |
Najbardziej niedoceniane są zwykle nie same łopaty, ale kable i zaplecze serwisowe. Do montażu używa się specjalistycznych statków, w tym jednostek typu jack-up vessel, czyli statków z podnoszonymi podporami, które stabilizują pracę nad falą. Właśnie dlatego offshore jest bardziej projektem inżynieryjnym niż prostą „farmą z wiatrakami”, a to prowadzi wprost do pytania o pieniądze i harmonogram.
Jak finansuje się te projekty i dlaczego nie powstają z dnia na dzień
W tej branży nie da się oprzeć wszystkiego na jednorazowej decyzji. Trzeba zapewnić długie, przewidywalne przychody, bo budowa jednej farmy oznacza lata badań dna, projektowania, prac portowych i rezerwowania statków. Według gov.pl, do 2030 r. moc morskich farm ma sięgnąć 5,9 GW, a szacowana wartość inwestycji to około 130 mld zł.
- Wsparcie może obejmować 25 lat od pierwszego wprowadzenia energii do sieci, co daje finansową stabilność bankom i inwestorom.
- Cena maksymalna w systemie wsparcia wynosi 319,60 zł/MWh, więc projekt ma z góry określony pułap rozliczeń.
- Aukcje są rozpisane etapowo: na 2025, 2027, 2029 i 2031 r., co porządkuje tempo rozwoju rynku.
- Wytwórcy muszą przedstawić plan łańcucha dostaw i prowadzić dialog techniczny, bo bez local content rozwój zostaje tylko na slajdach.
- W fazie inwestycyjnej potrzeba około 34 tys. etatów, a w operacyjnej około 29 tys., więc to nie jest niszowy segment, tylko pełnoprawna gałąź przemysłu.
Ja lubię patrzeć na te liczby jak na mapę ryzyka: im lepiej działa finansowanie, porty i sieć, tym szybciej projekty schodzą z papieru na morze. A w 2026 roku widać to już bardzo wyraźnie.

Co już widać na polskim Bałtyku w 2026 roku
To już nie jest etap obietnic. Na wodzie dzieją się rzeczy, które najlepiej pokazują skalę całego rynku: pierwsze turbiny, fundamenty, stacje offshore i portowe zaplecze logistyczne.
| Projekt | Moc | Status w 2026 roku | Dlaczego jest ważny |
|---|---|---|---|
| Baltic Power | 1,2 GW | Zaawansowana budowa, instalowane są kolejne turbiny, uruchomienie planowane na 2026 r. | Pierwsza działająca farma offshore w Polsce i punkt odniesienia dla całego rynku |
| Baltica 2 | 1,5 GW | W maju 2026 r. ruszyła instalacja fundamentów | Jedna z największych inwestycji energetycznych w kraju, zdolna zasilić około 2,5 mln gospodarstw domowych |
| Bałtyk 2 i Bałtyk 3 | 1,44 GW łącznie | W 2026 r. rozpoczęła się faza offshore, a na morzu pracują dziesiątki jednostek instalacyjnych | Kluczowy drugi filar rynku i 100 turbin, które wzmacniają skalę całego sektora |
ORLEN podaje, że Baltic Power ma zacząć oddawać energię w 2026 roku, a ten projekt jest ważny nie tylko dlatego, że będzie pierwszy. Pokazuje też, jak bardzo złożona stała się polska energetyka na morzu: jedna inwestycja angażuje setki firm, statki instalacyjne, porty i krajowych poddostawców. To z kolei naturalnie prowadzi do pytania, kto poza energetyką naprawdę na tym zyskuje.
Co zyskują porty, firmy i miejscowości nadmorskie
Największy efekt nie trafia do jednego miasta. Rozlewa się na porty, stocznie, transport, usługi geologiczne, logistykę i zaplecze techniczne. Gov.pl wskazuje m.in. Łebę i Ustkę jako porty serwisowe, bo bez nich obsługa turbin na morzu byłaby po prostu zbyt wolna i zbyt droga.
- Porty zyskują całoroczny ruch techniczny, nie tylko sezonowy.
- Firmy z branży stalowej, kablowej, stoczniowej i serwisowej dostają kontrakty, które trwają latami.
- Hotele, gastronomia i transport lokalny korzystają głównie w fazie budowy oraz podczas większych prac serwisowych.
- Dla miejscowości z zaplecza regionu korzyść jest często pośrednia: przez podwykonawców, dostawy i usługi, a nie przez samą turystykę.
- Rynek pracy staje się mniej sezonowy, ale bardziej wymagający pod względem kwalifikacji.
To dobry układ dla gospodarki, ale nie zawsze jest to prosty zysk „dla wszystkich po trochu”. I właśnie dlatego trzeba uczciwie powiedzieć, gdzie offshore pomaga, a gdzie nadal generuje napięcia.
Z jakimi ograniczeniami trzeba się liczyć
Najczęstszy błąd polega na traktowaniu farmy na morzu jak szybkiego remedium na wszystko. W praktyce to długi łańcuch zależności: od pogody i geologii dna, przez pozwolenia, po moce przyłączeniowe i dostępność specjalistycznych statków.
- Okna pogodowe są krótkie, więc każdy sztorm potrafi opóźnić montaż o dni lub tygodnie.
- Trasy kabli i przyłącza sieciowe są często trudniejsze niż sama stawka turbin.
- Prace fundamentowe i kablowe wymagają kontroli wpływu na środowisko morskie oraz na ruch statków.
- Hałas i prace przy dnie trzeba ograniczać czasowo i technicznie, zwłaszcza w wrażliwych obszarach.
- Niższe koszty energii nie pojawiają się automatycznie w rachunku domowym, bo zależą też od sieci, bilansowania i polityki rynku.
Ja widzę tu prostą zasadę: im bardziej skoordynowany jest port, kabel i harmonogram statków, tym mniej rozczarowań po drodze. Kiedy to rozumiemy, łatwiej też spojrzeć na Bałtyk oczami osoby planującej zwykły wyjazd nad morze, a nie tylko analityka rynku.
Jak czytać ten trend, planując wyjazd nad morze
Dla turysty offshore nie jest osobną atrakcją, ale częścią nowego krajobrazu wybrzeża. Zamiast oczekiwać „widoku z plaży na wiatraki”, lepiej patrzeć na porty, zaplecze techniczne i całoroczny rytm miejscowości, które obsługują inwestycje.
- Jeśli nocujesz blisko portu, sprawdź wcześniej, czy w okolicy nie trwają prace logistyczne lub remonty dojazdów.
- W sezonie budowlanym ruch ciężkiego sprzętu może być większy niż zwykle, więc warto dodać zapas czasu na przejazdy.
- Jeśli interesuje cię lokalna gospodarka, zwracaj uwagę na wydarzenia branżowe, dni otwarte portów i inicjatywy edukacyjne.
- Na wschodnim i środkowym wybrzeżu część efektów będzie pośrednia: przez usługi, transport i współpracę firm, a nie przez samą linię plaży.
Morska energetyka wiatrowa nie jest już odległą wizją, tylko realnym elementem polskiego wybrzeża. Im szybciej potraktujemy ją jako część codziennej gospodarki morza, tym łatwiej zrozumieć, gdzie daje korzyści, a gdzie wymaga cierpliwości i dobrego planowania.
