Rozbudowa Portu Gdynia - Co jest faktem, a co zapowiedzią?

Karina Duda .

24 czerwca 2026

Nowoczesna budowa portu w Gdyni, z kontenerami, dźwigami i statkami, rozciąga się w stronę morza.

Rozwój gdyńskiego portu to dziś temat znacznie szerszy niż sama budowa portu w Gdyni. W praktyce chodzi o pogłębianie akwenów, przebudowę nabrzeży, nowe połączenia drogowe i kolejowe oraz inwestycje, które mają zwiększyć przepustowość całego węzła na Bałtyku. W tym tekście porządkuję, co jest już w realizacji, co ma konkretne liczby i terminy, a co dopiero układa się w większy plan.

Rozbudowa gdyńskiego portu to dziś kilka równoległych inwestycji, które mają zwiększyć przepustowość i bezpieczeństwo

  • Najbardziej konkretne prace dotyczą terminalu intermodalnego, nabrzeży, stanowiska paliwowego oraz dostępu drogowego.
  • Terminal intermodalny ma być gotowy w drugiej połowie 2026 roku, a jego budowa kosztuje ok. 65 mln zł brutto.
  • Rozbudowa stanowiska paliw płynnych podniesie roczną przepustowość z 3,2 mln ton do 6 mln ton.
  • Port zewnętrzny jest projektem strategicznym, ale nadal etapowym: trwa procedura administracyjna dotycząca falochronów.
  • Największym ograniczeniem całej układanki pozostaje dostęp drogowy do portu i ruch ciężarówek przez miasto.

Co dziś naprawdę obejmuje rozbudowa gdyńskiego portu

Ja patrzę na ten temat jak na system, nie jak na jedną budowę. W Gdyni nie powstaje jeden nowy port od zera; port jest modernizowany warstwa po warstwie: od dna i nabrzeży, przez układ torowy, po dojazdy od strony lądu. Według danych GUS w 2024 roku port obsłużył 23 256,1 tys. ton ładunków, czyli 18,7 proc. całego obrotu ładunków w polskich portach morskich, a to pokazuje, że skala obciążenia już dziś wymusza kolejne inwestycje.

Najprościej można to podzielić na cztery kierunki: większe możliwości przeładunkowe na wodzie, lepszy dostęp kolejowy, sprawniejszy dojazd drogowy oraz wyspecjalizowane zaplecze logistyczne dla ładunków wymagających chłodu, paliw albo obsługi intermodalnej. Właśnie dlatego sensowne czytanie tematu zaczyna się nie od pytania „czy port jest budowany”, tylko „który element infrastruktury jest w danym momencie wzmacniany”.

To prowadzi wprost do konkretnych inwestycji, które już widać na placach budowy i w dokumentach administracyjnych.

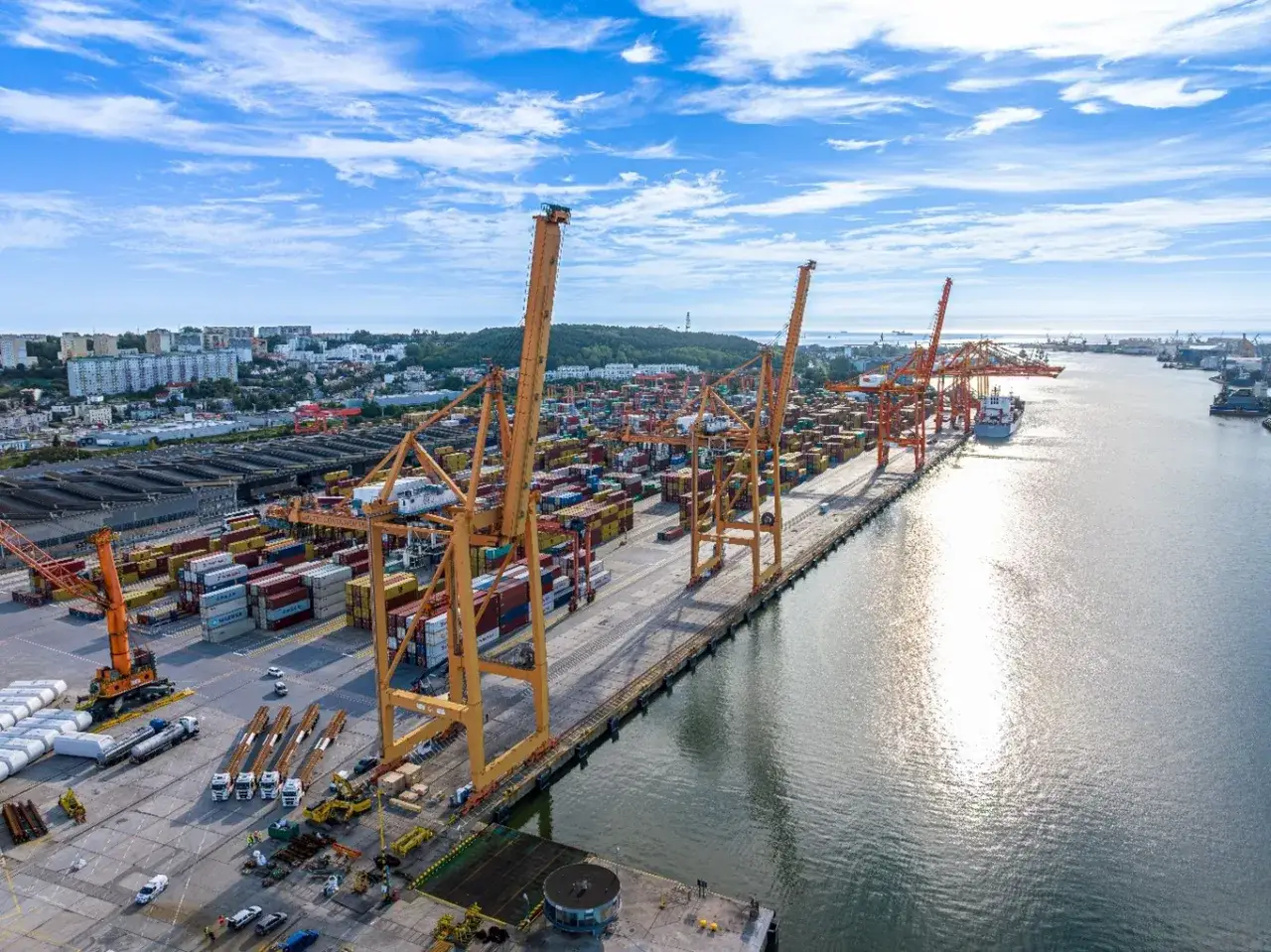

Ogromne dźwigi i kontenery świadczą o dynamicznej budowie portu w Gdyni.

Jakie inwestycje są już w realizacji

Jeśli trzeba wskazać tę część programu, która daje dziś najwięcej konkretu, to są to właśnie zadania z terminami, budżetami i mierzalnym efektem. Najczytelniej pokazuje to zestawienie poniżej.

Projekt Status Najważniejsze liczby Dlaczego jest ważny
Terminal intermodalny w Centrum Logistycznym W budowie, zakończenie planowane na II połowę 2026 r. Ok. 65 mln zł brutto, 2,7 km nowych torów, 30 tys. m² placów manewrowych Więcej ładunków pojedzie koleją, a port mniej obciąży drogi miasta
Stanowisko przeładunku paliw płynnych Umowa podpisana, inwestycja uruchomiona 55 tys. DWT do 170 tys. DWT, zanurzenie z 11,5 m do 14,2 m, długość 300 m, przepustowość z 3,2 mln ton do 6 mln ton rocznie Wzmacnia bezpieczeństwo energetyczne i pozwala obsługiwać większe tankowce
Nabrzeże Helskie i przebudowa wybranych nabrzeży Modernizacja zakończona lub domykana w 2026 r. zależnie od odcinka Przystosowanie do obsługi statków o długości do 400 m, głębokość techniczna do 15,5 m Podnosi parametry nabrzeży pod większe jednostki i stabilniejszą pracę portu
Mroźnia portowa w Centrum Logistycznym Umowa podpisana, realizacja do 2029 r. Ponad 30 tys. miejsc paletowych, 20 ramp, ok. 5 ha terenu, wartość 223,54 mln zł Buduje zaplecze dla ładunków chłodniczych i skraca łańcuch dostaw

Do tego dochodzi jeszcze OPS, czyli zasilanie statków z lądu. To rozwiązanie ogranicza pracę silników pomocniczych przy nabrzeżu, a więc obniża emisje i hałas. W portach bałtyckich to nie jest już ciekawostka, tylko jeden z sygnałów, że port ma działać bardziej nowocześnie, a nie tylko intensywniej.

W praktyce te zadania robią dwie rzeczy naraz: zwiększają możliwości przeładunkowe i przygotowują port pod większe jednostki oraz ładunki wymagające chłodu, energii albo obsługi kolejowej. Po tej warstwie technicznej naturalnie pojawia się pytanie o to, czy sam port wystarczy bez porządnego dojazdu z lądu.

Dlaczego dostęp drogowy i kolejowy decyduje o sukcesie

Jak podaje Ministerstwo Infrastruktury, program drogowego dostępu do portu opiewa na ponad 4,5 mld zł. Sama Droga Czerwona ma mieć około 8,8 km długości, trzy odcinki realizacyjne i bezpośrednie połączenie Portu Gdynia z siecią krajową, w tym z S6. To nie jest dodatek estetyczny, tylko warunek, bez którego ciężarówki będą wpychać ruch portowy w miejskie ulice i szukać objazdów przez Estakadę Kwiatkowskiego.

Ja widzę tu prostą zależność: port rośnie tak szybko, jak szybko rośnie jego „ostatnia mila”. Jeśli brama, plac składowy i nabrzeże działają sprawnie, ale wyjazd z portu stoi w korku, zysk z modernizacji topnieje. Dlatego Gdynia łączy dziś kilka elementów naraz:

  • nowy terminal intermodalny, który przerzuca część ładunków na kolej,
  • projekt Drogi Czerwonej, który ma odciążyć miasto i podłączyć port do sieci krajowej,
  • przebudowę Estakady Kwiatkowskiego, bo obecny układ nie zniesie nieskończonego wzrostu ruchu,
  • kolejowy dostęp do zachodniej części portu, który ogranicza liczbę ciężarówek na krótkich dystansach.

W portach morskich najczęściej przegrywa nie samo nabrzeże, tylko logistyka między nabrzeżem a autostradą albo linią kolejową. Jeżeli ten układ się zepnie, Gdynia zyskuje nie tylko większą przepustowość, ale też lepszą odporność na zakłócenia w transporcie. To z kolei otwiera drogę do największego i najtrudniejszego elementu całej układanki.

Port zewnętrzny może być największym skokiem, ale to nadal etapowy projekt

Port zewnętrzny jest dziś nadal projektem etapowym. 17 marca 2026 r. wszczęto postępowanie administracyjne dotyczące pozwolenia na budowę falochronów osłonowych, czyli wodnej osłony, bez której głębokowodny terminal nie ma bezpiecznych warunków pracy. Z publicznie komunikowanych założeń wynika, że mowa o terminalu kontenerowym o zdolności około 2,5 mln TEU rocznie, na ponad 150 hektarach sztucznie wytworzonego terenu, przy wartości przekraczającej 5 mld zł.

To ważne, ale trzeba zachować realizm: przy takiej skali inwestycji kolejność ma znaczenie. Najpierw są pozwolenia, projekty budowlane, badania i umowy, dopiero potem wchodzi ciężki sprzęt. W przypadku portu zewnętrznego kluczowe są więc trzy rzeczy:

  • domknięcie procedury dla falochronów i całej wodnej infrastruktury dostępowej,
  • zaprojektowanie połączenia drogowego, które nie zdławi się przy pierwszym dużym wzroście ruchu,
  • koncepcja dowiązania kolejowego, bez której terminal kontenerowy będzie działał poniżej swojego potencjału.

W praktyce to właśnie port zewnętrzny pokazuje, że gdyńska rozbudowa nie jest jedynie modernizacją istniejących nabrzeży, ale próbą zbudowania nowej przewagi na Bałtyku. Następne pytanie brzmi jednak prościej: co to realnie zmienia dla miasta i dla ludzi, którzy nie pracują w porcie?

Co to zmienia dla Gdyni, Bałtyku i osób planujących pobyt nad morzem

Dla mieszkańców najważniejsze są mniej spektakularne, ale bardziej odczuwalne skutki: mniej przeciążonych ulic, większy udział kolei, lepsza obsługa paliw i chłodniczych ładunków oraz mniejsze ryzyko zatorów w szczycie sezonu przeładunkowego. Dla osób planujących pobyt nad morzem to z kolei oznacza, że okolice portowe mogą być bardziej ruchliwe, ale sama modernizacja nie psuje turystycznej wartości Gdyni. Raczej wzmacnia jej charakter miasta pracującego z morzem, a nie tylko na nie patrzącego.

Ja widzę tu jeszcze jeden wątek: port na Bałtyku nie funkcjonuje w próżni. Modernizacja nabrzeży i torów wodnych zwiększa odporność całego łańcucha logistycznego, a to w regionie morskim ma znaczenie większe, niż sugerują same liczby. Przy większych statkach, zasilaniu z lądu i terminalach intermodalnych rośnie też presja na porządną organizację ruchu oraz ograniczanie emisji.

Jeśli planujesz spacer, nocleg albo przejazd przez miasto, pamiętaj o jednym: przy takich inwestycjach najbardziej zmieniają się nie same widoki, tylko organizacja ruchu i czas dojazdu. To właśnie dlatego warto wiedzieć, po czym poznać, że postęp jest realny, a nie tylko dobrze wygląda w komunikacie.

Na co patrzeć w 2026 roku, żeby oddzielić realny postęp od zapowiedzi

W 2026 roku najważniejsze są nie deklaracje, tylko kamienie milowe. Jeśli chcesz ocenić tempo zmian, patrz na cztery rzeczy: czy terminal intermodalny rzeczywiście zostanie oddany w drugiej połowie roku, czy procedura przy falochronach przejdzie z etapu formalnego do budowlanego, czy program drogowego dostępu do portu utrzyma stabilne finansowanie i czy przebudowa nabrzeży będzie szła bez przestojów.

  • data rozpoczęcia robót, a nie tylko podpisania umowy,
  • decyzje administracyjne i środowiskowe,
  • realne postępy w dostępie drogowym i kolejowym,
  • przekładanie się inwestycji na większą przepustowość, a nie tylko na nowe wizualizacje.

Jeżeli te elementy zaczną układać się w spójny ciąg, będzie to znak, że gdyńska rozbudowa wychodzi poza etap obietnic. W praktyce właśnie tak czytam rozwój portu: jako serię twardych decyzji technicznych, które w końcu przekładają się na lepszą logistykę na Bałtyku i bardziej przewidywalne funkcjonowanie miasta.

FAQ - Najczęstsze pytania

To kompleksowa modernizacja, a nie budowa nowego portu. Obejmuje pogłębianie akwenów, przebudowę nabrzeży, nowe połączenia drogowe i kolejowe oraz inwestycje w logistykę, by zwiększyć przepustowość całego węzła.
Wśród kluczowych inwestycji są budowa terminalu intermodalnego, rozbudowa stanowiska paliw płynnych, modernizacja Nabrzeża Helskiego oraz mroźnia portowa. Mają one zwiększyć możliwości przeładunkowe i obsługę większych jednostek.
Dostęp drogowy (np. Droga Czerwona) i kolejowy (terminal intermodalny) jest kluczowy, by odciążyć miasto z ruchu ciężarówek i zapewnić płynny transport ładunków. Bez tego, zwiększona przepustowość portu byłaby ograniczona.
Port Zewnętrzny to strategiczny, ale etapowy projekt. Obecnie trwa procedura administracyjna dotycząca pozwolenia na budowę falochronów osłonowych. Jest to wczesny etap planowania i uzyskiwania zgód.
